一季度工程概况
2022年一季度在国内疫情影响下,不管是石油天然气等大型管道工程、还是通讯电力等市政管道工程施工进度都不同程度放缓。谷登机械积极应对市场变化,不惜代价保障客户疫情期间的正常施工。一季度累计完成大型工程十多条。
1.江苏滨海LNG配套管线
第三标段项目定向穿越

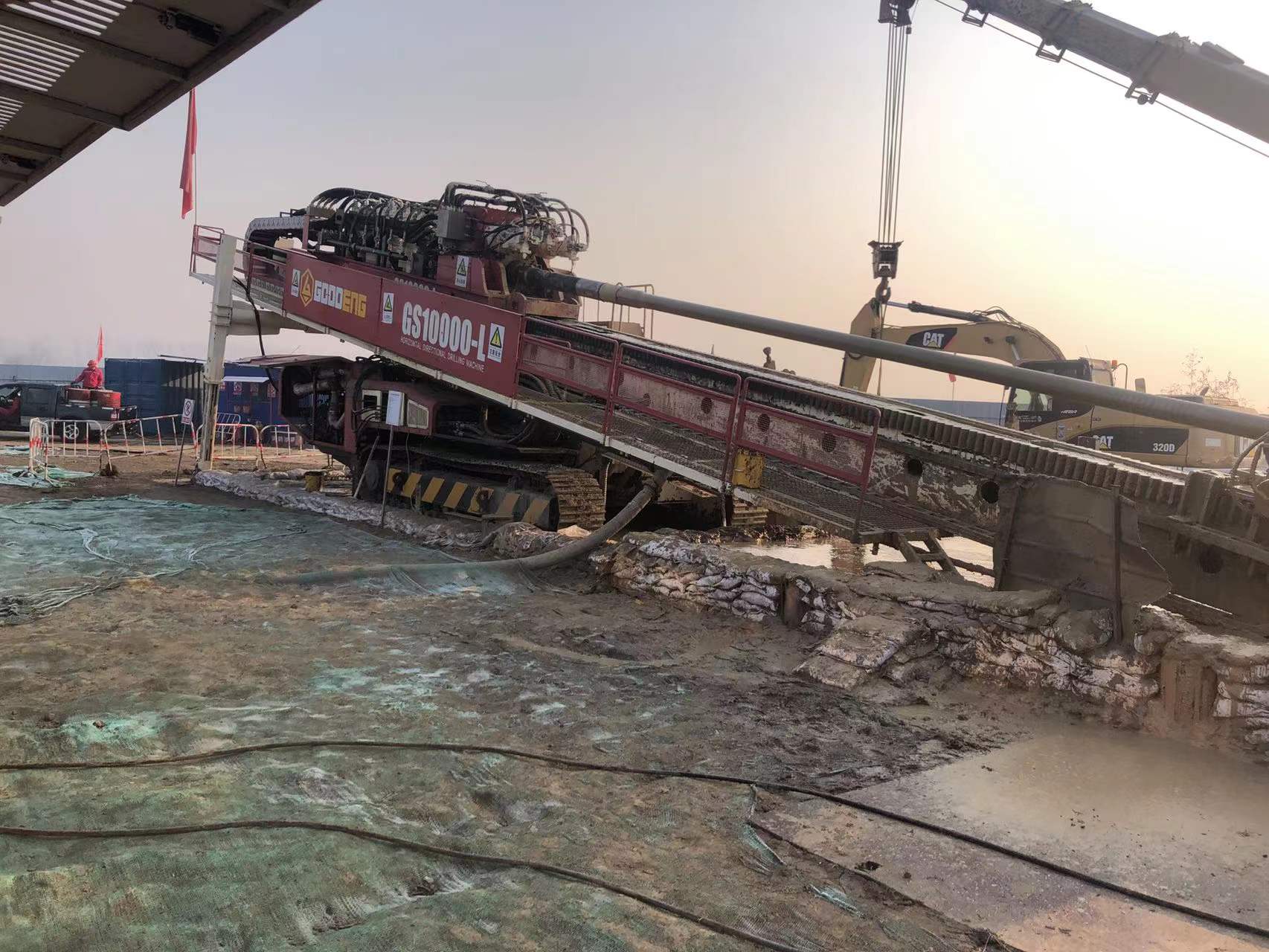

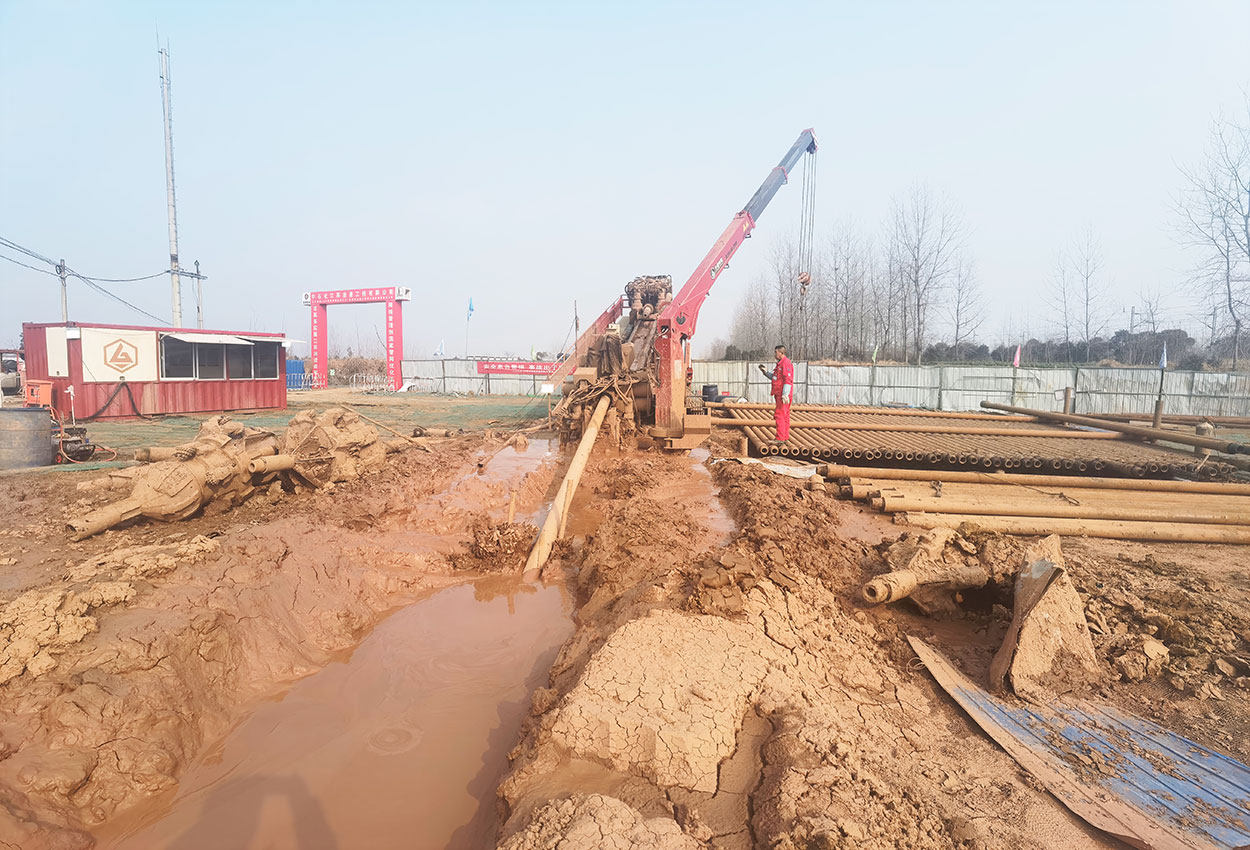

2022年1月6日中午12点,谷登GS10000-L大型钻机助力江苏滨海LNG配套输气管线三河定向钻穿越工程回拖顺利完成,历时72小时,该工程导向采用双钻机协同对接穿越方式,穿越总长度为2141m。在Φ914mm管径穿越工程中排在前列。
工程难点:管径大、钻孔深、地质复杂、距离长。
1、地层环境复杂,地质松软。
2、多地层混合对于泥浆要求极为苛刻,多地质地层容易出现透水,粉沙、细沙不易携带,塌孔、黏土缩孔,淤泥地层容易改变孔迹。
3、管径大、距离长,起步拉力大,地质松软地锚难固定。
项目名称:江苏滨海LNG配套输气管线滨海-盱眙项目三河定向穿越工程
施工地点:江苏省淮安市三河镇
地质情况:粉质粘土、粉砂、细沙
主管材质及规格:DN914mm+DN114
主管长度:2141m
钻机:谷登GS10000-L GD3500-L
拉管:开始时间:2022年1月6日,结束时间:2022年1月9日,历时72小时!
2.山东管网南干线
金线河(二)定向钻穿越
近日,谷登GS6000C-L水平定向钻机历时5天不间断作业,山东管网南干线金线河(二)段定向穿越工程回拖成功。
此次项目是山东管网南干线重要工程之一,全程为岩层穿越,穿越总长度为703m。主要穿越地质为中风化安山岩,平均岩层硬度为56MPa。
该工程穿越难点多:岩石硬度高,扩孔困难、穿越距离长,清孔困难、穿越管径大,拖管困难、地表环境复杂,抢险困难等。
综合判定本次穿越难度5.0,而谷登GS6000C-L水平定向钻机在现场的综合表现,再一次证明谷登机械的领先水平。
项目名称:山东管网南干线天然气管道工程项目金线河( 二)定向钻穿越
施工地点:山东省临沂市平邑县
地质情况:中风化泥岩、中风化砂岩、中风化石灰岩、黏土、流沙层、卵石层
主管材质及规格:DN1219*22mm,L555M/X80M PSL2 SAMWL 钢管 加强级三层PE防腐+光固化玻璃钢
主管长度:703.6m
钻机:谷登GS6000C-L
泥浆泵:谷登GN2500
拉管:开始时间:2022年3月9日21:40,结束时间:2022年3月14日02:03,历时5天!

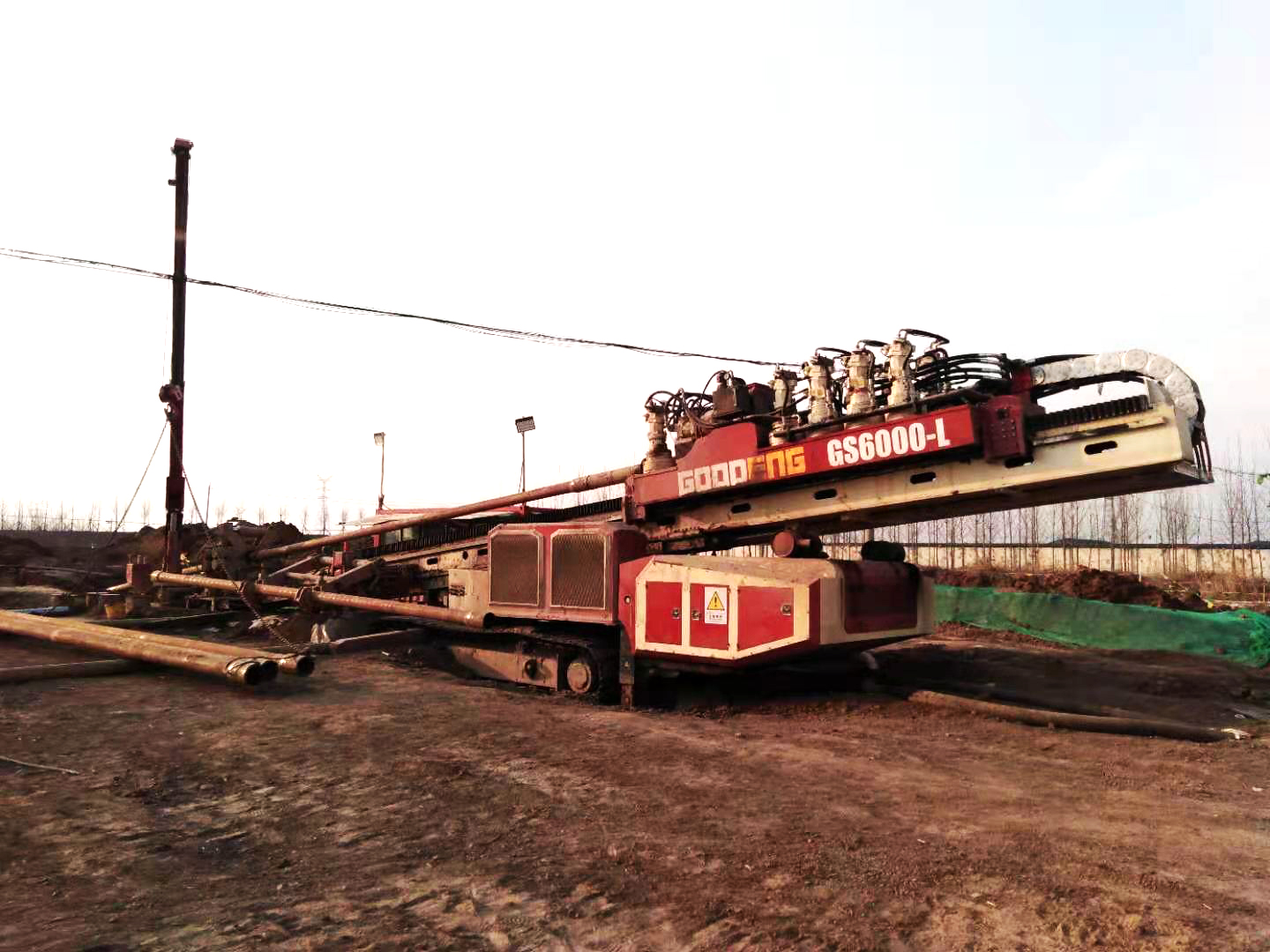

3.河北水利供水保障项目
滏阳河定向穿越
项目名称:河北水利供水保障穿越项目滏阳河定向穿越工程
施工地点:邯郸市邯山区石桥村
地质情况:粉质黏土层、细砂层
主管材质及规格:DN1200mm钢制复合管
主管长度:786.79m
钻机:谷登GS6000-L
泥浆泵:谷登GN2500

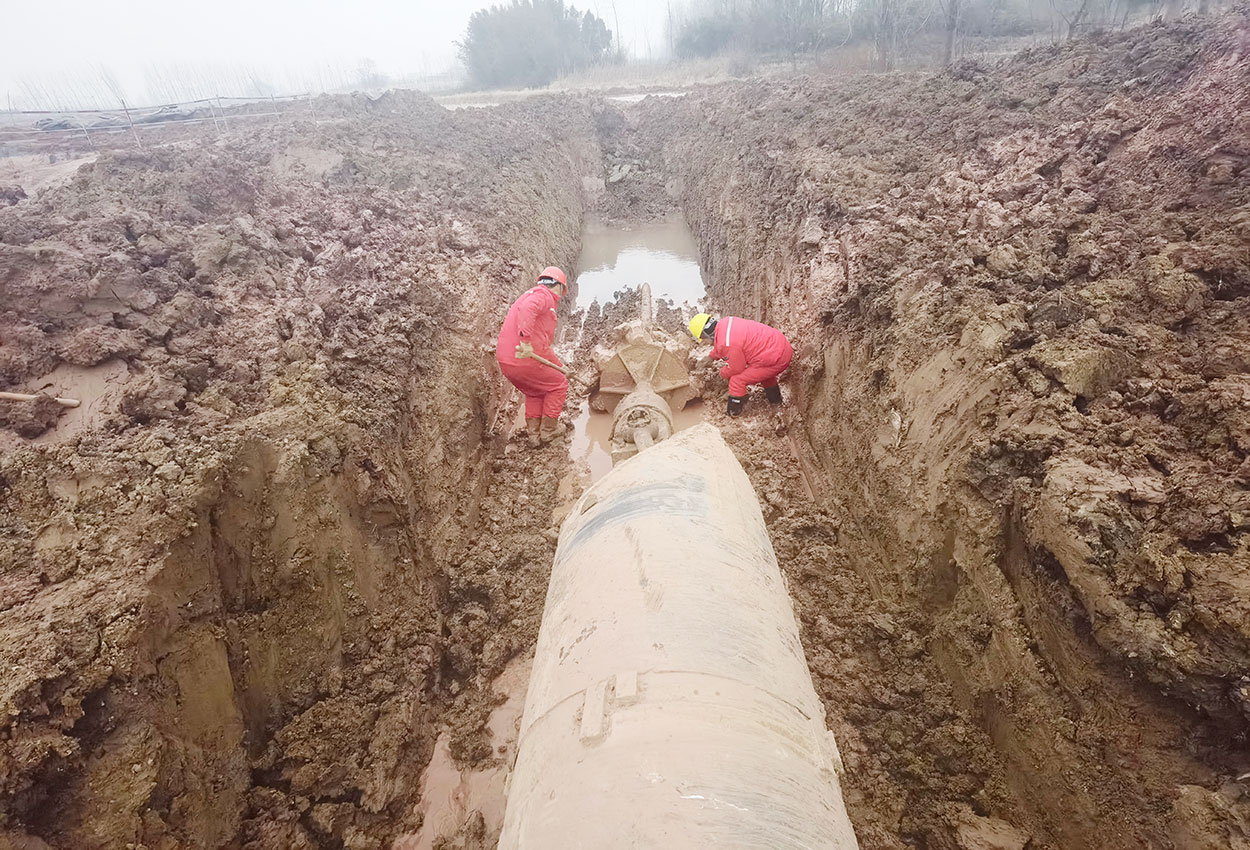

拉管:开始时间:2022年1月8日,结束时间:2022年1月9日,历时10小时!
4.中俄东线天然气管道
泰安—泰兴段向阳河定向穿越
项目名称:中俄东线天然气管道工程泰安-泰兴段向阳河定向穿越工程
施工地点:江苏省盐城市盐都区
地质情况:粉质黏土层、细砂层
主管材质及规格:D1219×27.5mm L555M直缝埋弧焊钢管
主管长度:812.6m
钻机:谷登GS10000C-L
拉管:开始时间:2022年3月21日10:17,结束时间:3月21日17:10,历时7小时!
5.河北水利供水保障项目
滏阳河右堤定向穿越
项目名称:河北水利供水保障穿越项目滏阳河右堤定向穿越工程
施工地点:邯郸市邯山区石桥村
地质情况:粉质黏土层、细砂层
主管材质及规格:DN1200mm钢制复合管
主管长度:480m
钻机:谷登GS6000-L
泥浆泵:谷登GN2500
拉管:开始时间:2022年2月23日17时,结束时间:2月23日22时,历时5小时!

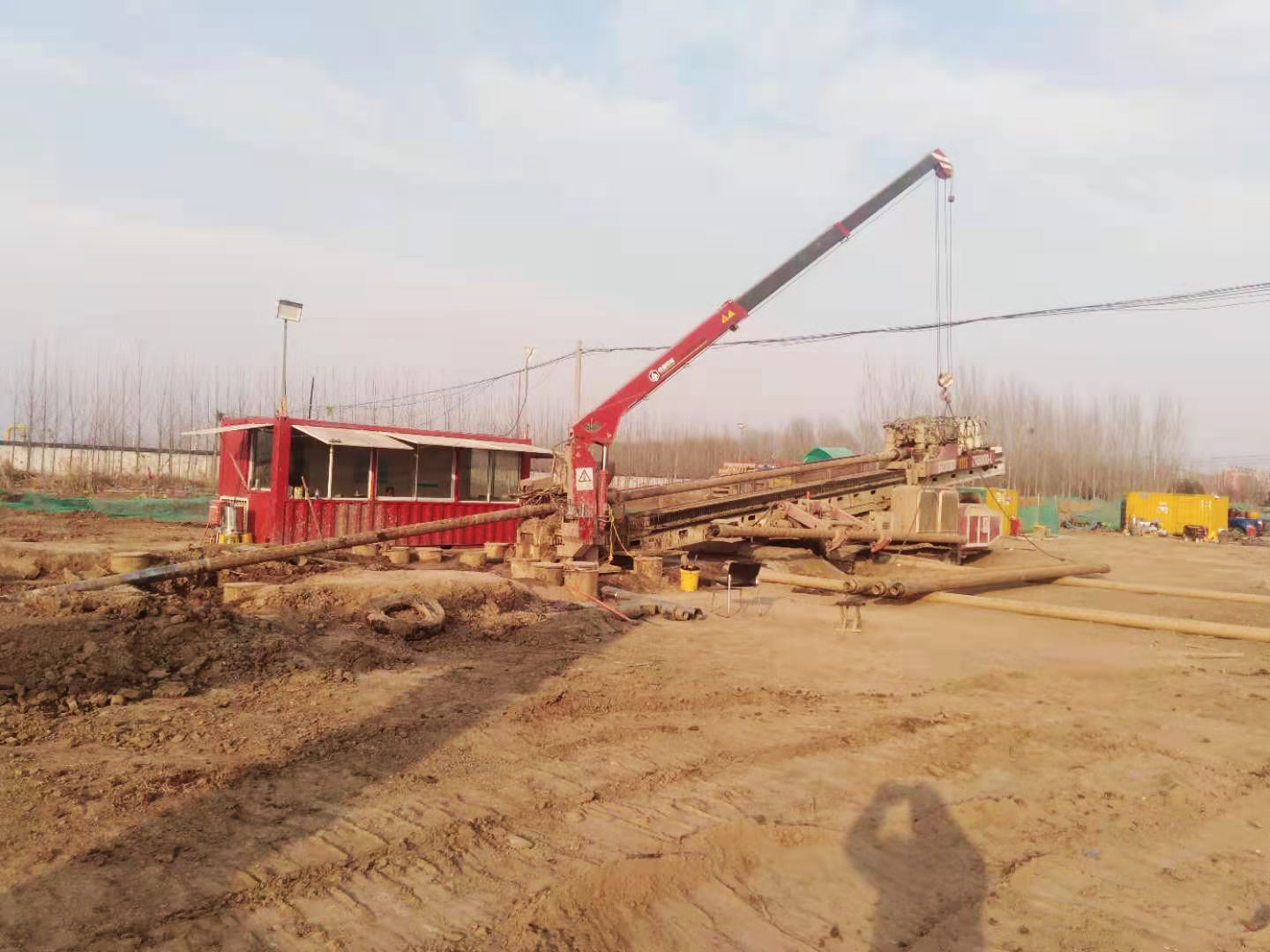

6.蒙西煤制气外输管道
北排水沟定向钻穿越
项目名称:蒙西煤制气外输管道北排水沟定向钻穿越工程
施工地点:天津市滨海新区
地质情况:黏土层
主管材质及规格:DN1016mm
主管长度:768m
钻机:谷登GS6000-L
拉管:开始时间:2022年2月19日16:40,结束时间:当天晚22:40,历时6小时!
7.中海石化管道定向穿越
项目名称:中海石化管道项目定向穿越工程
施工地点:东营市河口区仙河镇
地质情况:粘土层和流沙层
主管材质及规格:DN542mm L360M
主管长度:1620m
钻机:谷登GS6000C-L
拉管:开始时间:2022年3月9日,结束时间:3月10日凌晨,历时17小时!
8.西气东输三线中段
天南长渠定向钻穿越
项目名称:西气东输三线中段项目枣阳-仙桃段第四标段天南长渠定向钻穿越工程
施工地点:湖北天门市岳口镇
地质情况:黏土层
主管材质及规格:DN1219mm
主管长度:555m
钻机:谷登GD6000-L

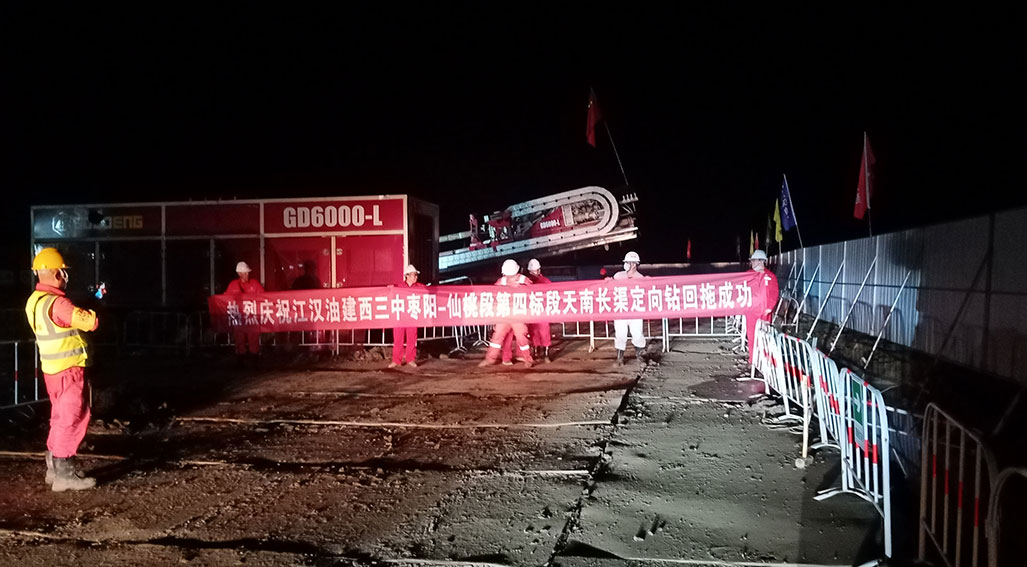

拉管:开始时间:2022年3月28日21:40,结束时间:3月29日凌晨,历时5小时!
9.中俄东线天然气管道
桩鱼深河定向钻穿越
项目名称:中俄东线天然气管道工程(永清-上海)泰安-泰兴段桩鱼深河定向钻穿越工程
施工地点:盐城阜宁
地质情况:粉质黏土层、细砂层
主管材质及规格:DN1219mm
主管长度:700m
钻机:谷登GS12000C-L
拉管:开始时间:2022年01月03日凌晨02:23,结束时间:01月03日07:23,历时5小时!
10.江苏滨海LNG配套管线
第三标段项目定向穿越
项目名称:江苏滨海LNG配套管线安徽天长-合肥项目第三标段项目定向穿越工程
施工地点:滁州市全椒县大墅镇
地质情况:中风化泥质粉砂岩、粉质粘土、淤泥质粉质粘土
主管材质及规格:DN914mm
主管长度:680m
钻机:谷登GS6000C-L
泥浆泵:谷登GN2500
拉管:开始时间:2022年1月20日7点,结束时间:1月20日17点,历时10小时!
