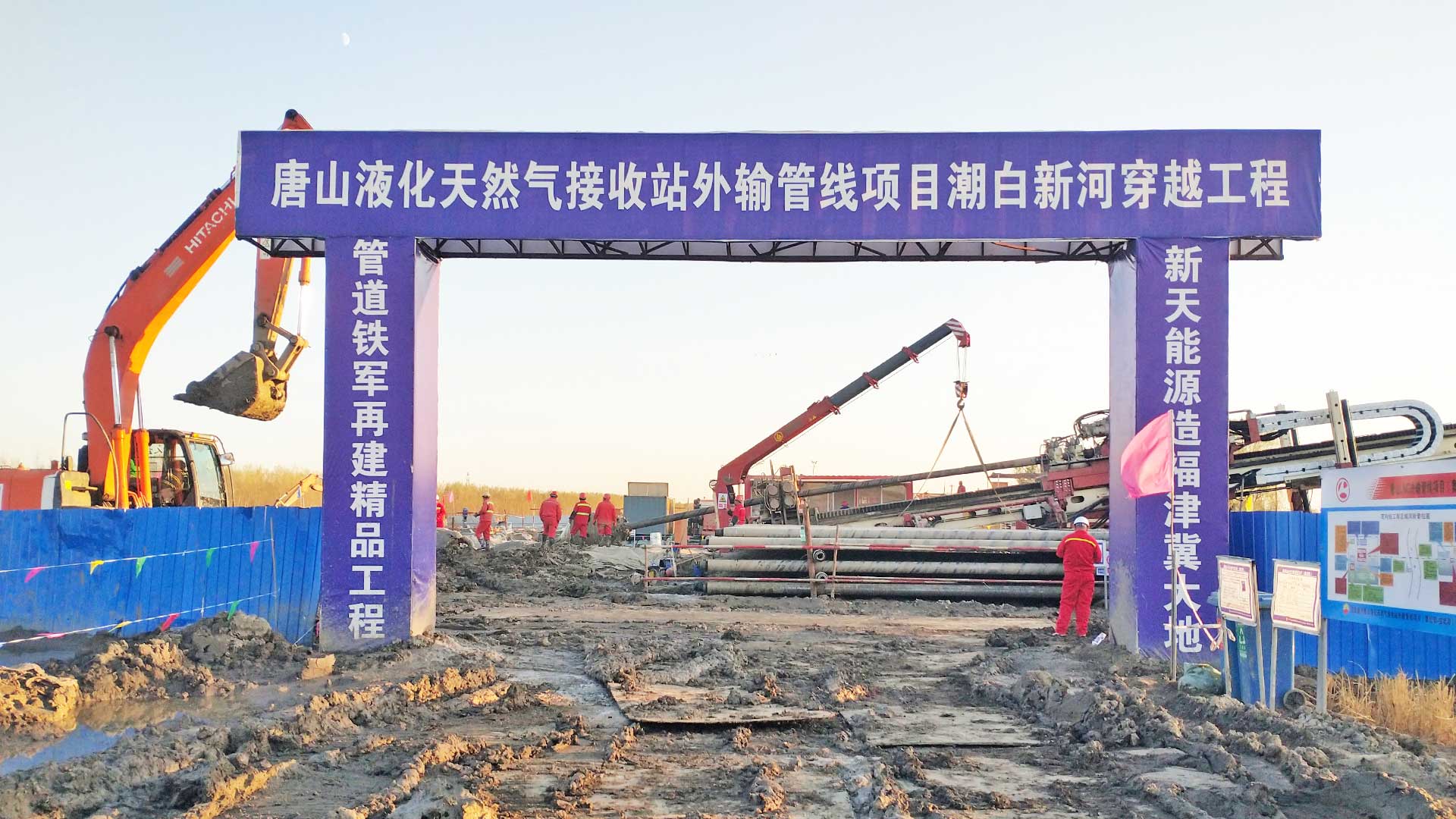

2021年11月12日16:06 “谷登机械”GS12000-L超大型钻机再创佳绩——助力唐山LNG外输管线项目(曹宝段)控制性工程一标段Φ1422mm×1320m潮白新河定向穿越工程回拖顺利完成,历时12.5小时!





1.工程概况


项目名称:唐山LNG外输管线项目(曹宝段)控制性工程一标段潮白新河定向穿越工程

施工单位:义乌恒东&天津泽鸿

工程概况:唐山LNG外输管线项目(曹宝段)起自唐山LNG项目接收站围墙外第一道焊口处,止于天津市宝坻区宝坻分输站(含),线路全长173.1公里,沿线途经河北省唐山市曹妃甸区、丰南区,天津市宁河区、宝坻区。管道设计输气量224 x 108Nm3/a,设计压力10MPa,管径D1422mm,全线采用X80M钢管。根据线路总体走向,唐山LNG外输管线项目在天津市宝坻区黄庄镇李焕庄村南约1km附近穿越潮白新河,采用定向钻穿越方案。穿越处管道设计压力为10MPa,输送温度为-3.6°C~20C,地区等级为二级。穿越段钢管为D1422x30.8mmX80M直缝埋弧焊钢管,防腐采用3LPE加强级外防腐层。光缆套管为D114 x 5.0mm Q235B无缝钢管。穿越工程等级为大型。穿越设计范围内穿越段水平长度1319.96m,其中定向钻穿越水平长度1289. 96m。



2.施工设备

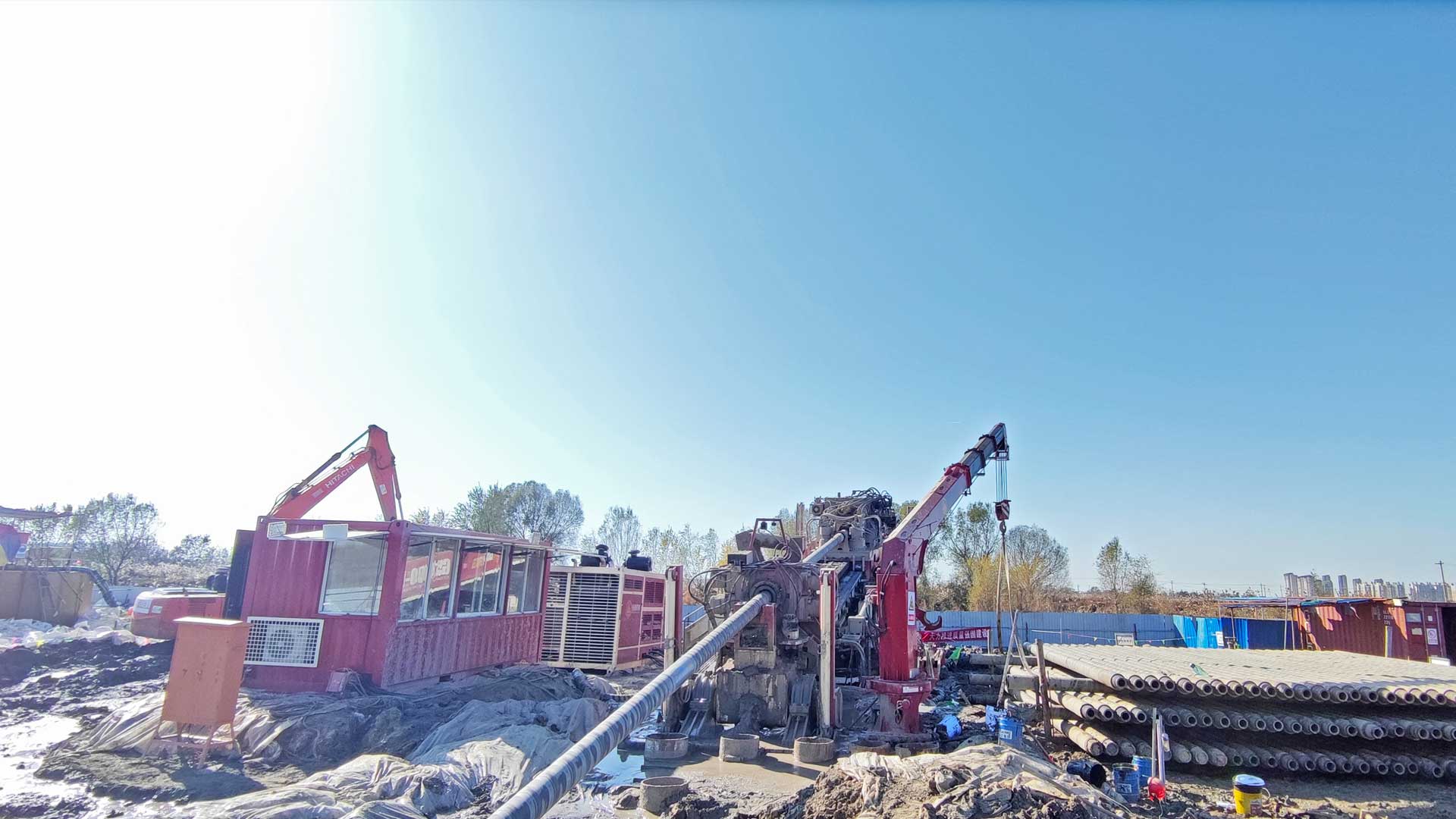

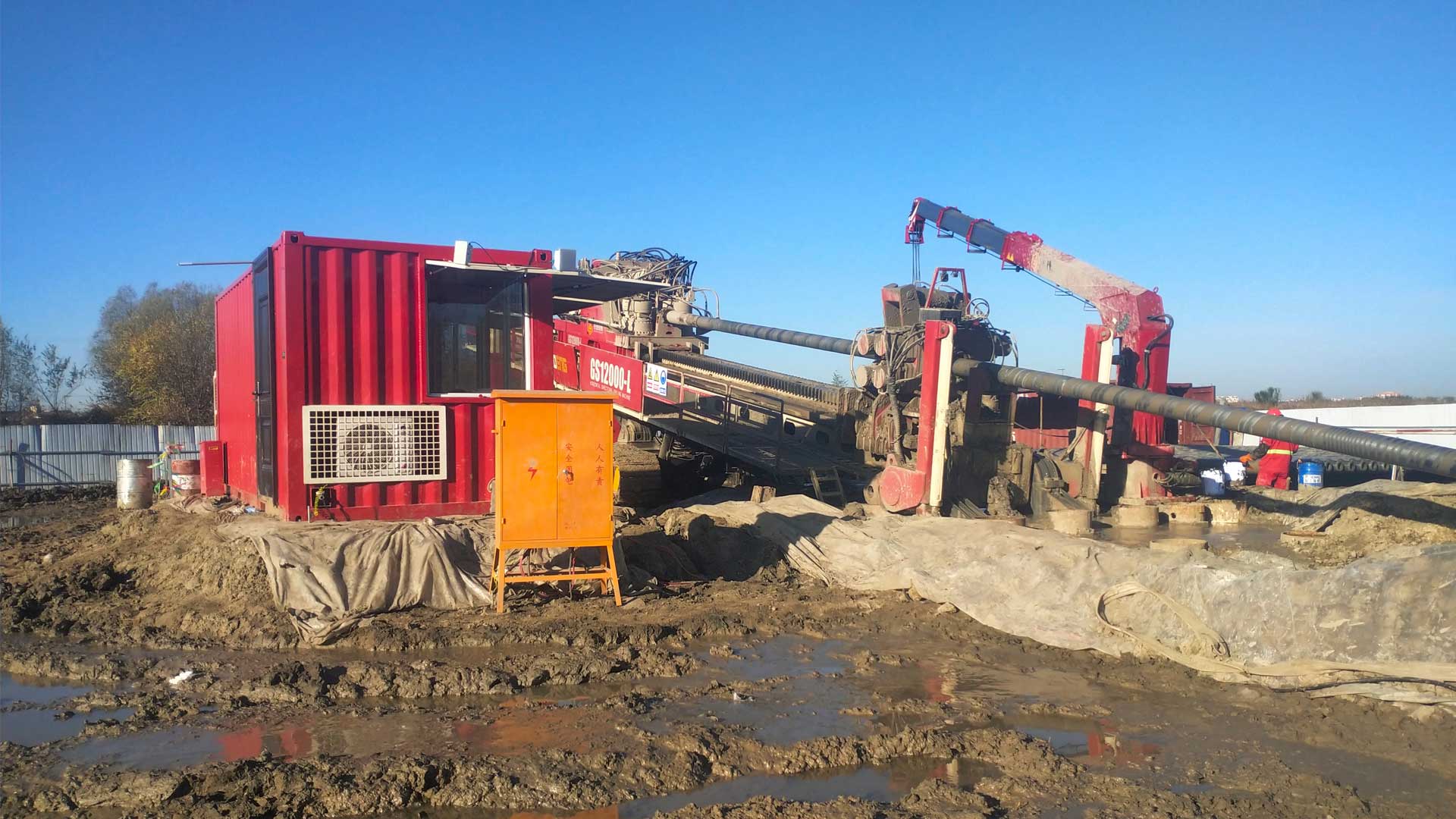

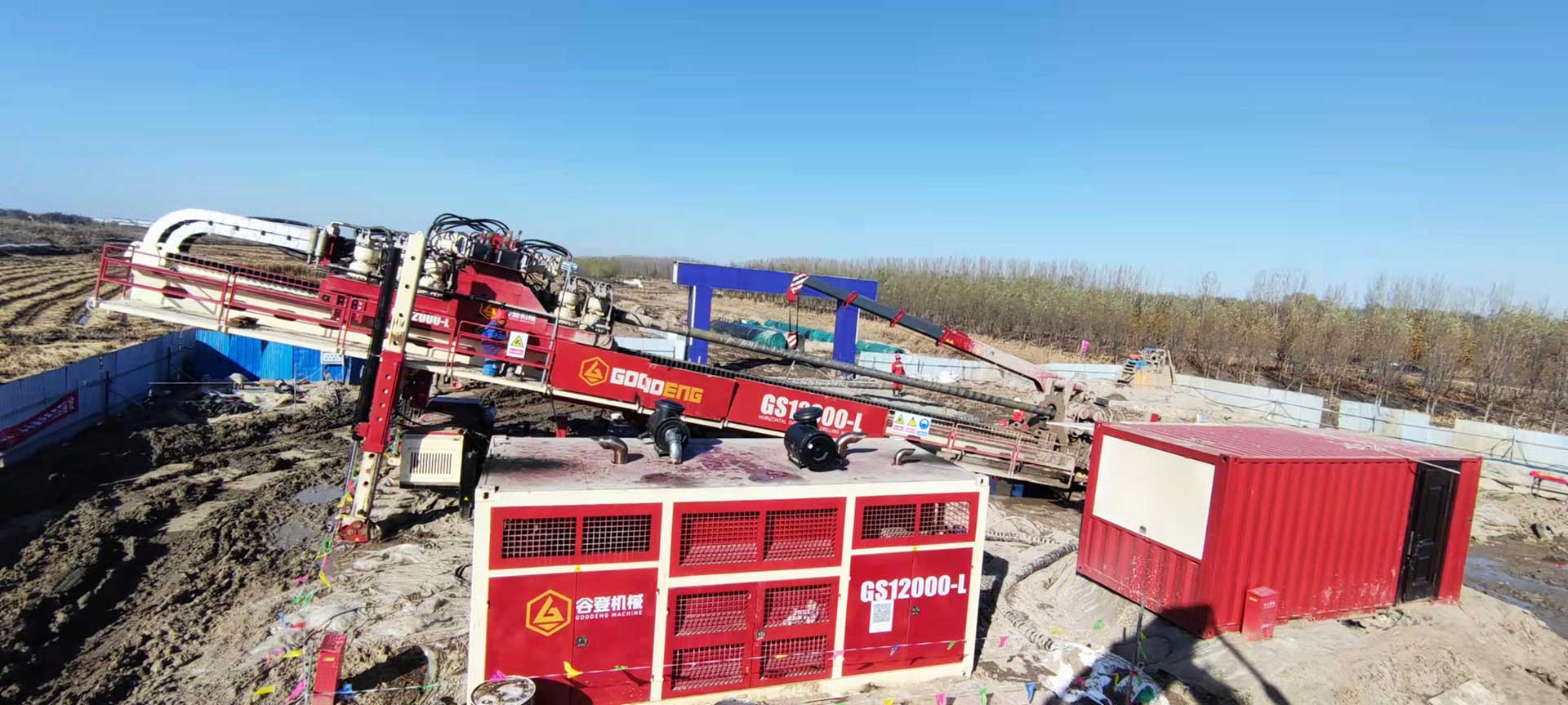

本工程配备“谷登机械”GS12000-L型大钻机、GN2500型泥浆泵站及GT5000型推管机。



2.施工介绍


该定向钻穿越工程于9月25日开始于11月12日回拖完成,历时43天。

至11月3日,累计完成六级扩孔(最大扩孔尺寸1850mm)。

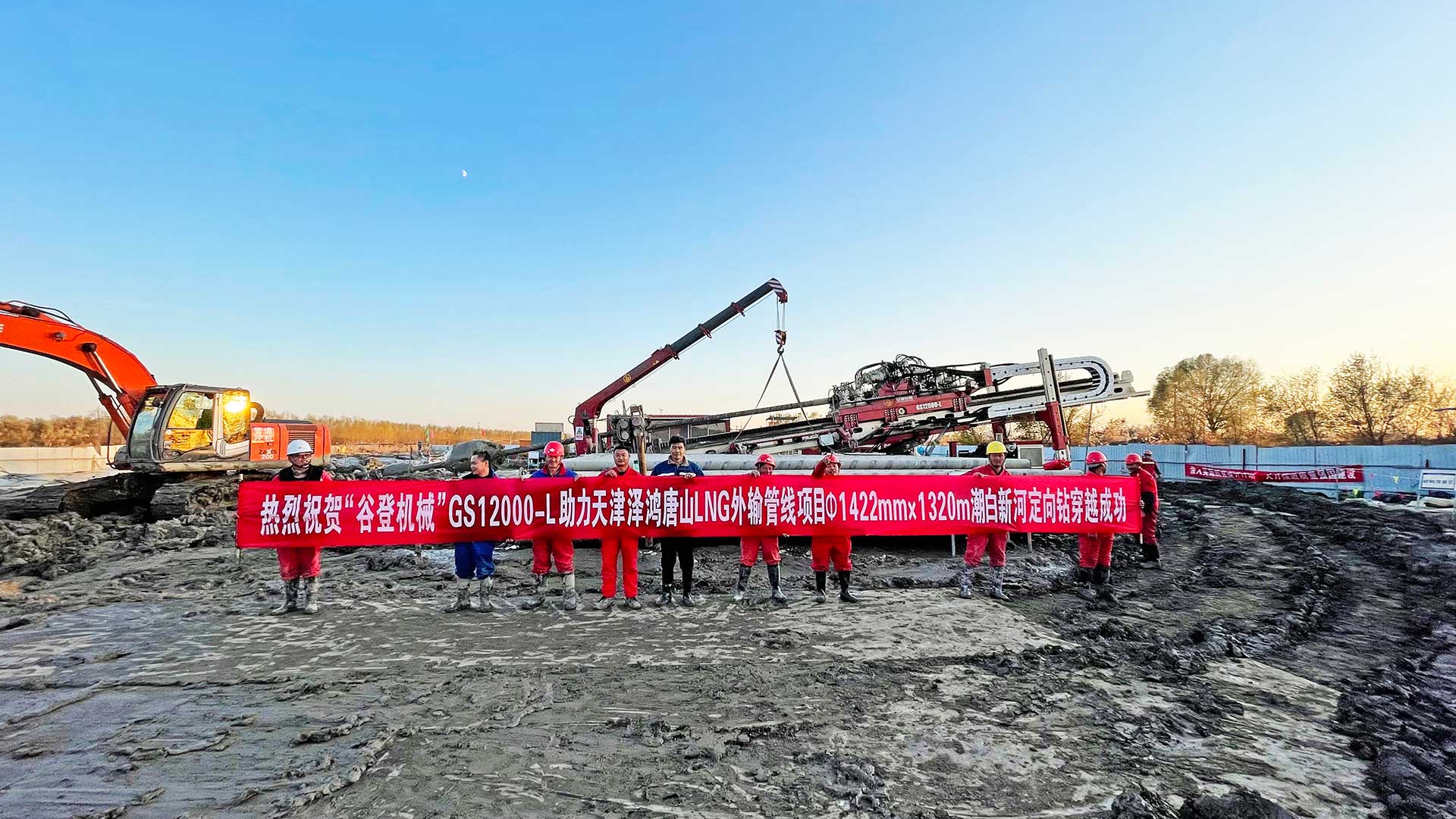

11月12日早上3时30分开始回拖,历时12小时30分于下午4点回拖成功。

一级扩孔:10月7日至10月9日,扩孔孔径650mm,泥浆泵流量1.3m³/min;

二级扩孔:10月10日至10月12日,扩孔孔径950mm,泥浆泵流量1.3m³/min;

三级扩孔:10月14日至10月18日,扩孔孔径1200mm,泥浆泵流量1.5m³/min;

四级扩孔:10月19日至10月23日,扩孔孔径1400mm,泥浆泵流量1.5m³/min;

五级扩孔:10月24日至10月28日,扩孔孔径1600mm,泥浆泵流量1.5m³/min;

六级扩孔:10月31日至11月3日,扩孔孔径1800mm,泥浆泵流量1.5m³/min;

拖管:11月12日,1500扩孔器,泥浆泵流量1.5m³/min;
