一、工程概况

工程名称:中科一体化配套湛江-廉江成品油管道工程海域定向钻穿越工程

业主方、建设方:中国石化销售有限公司华南分公司

施工单位:中石化胜利油建工程有限公司

项目特点:超过4公里的超长距离定向钻穿越,国内最长陆海定向钻项目

地质条件:素填土、淤泥、粉质粘土、中风化玄武岩

地形条件:通明海湾定向钻的入土点位于东山镇文参下村,通明海湾定向钻出土点位于湖光镇蔡屋村罗雷庙南侧海堤边的农田里,交通较便利。

工程难点:

1、超长距离(4071米)定向穿越;

2、地质结构复杂,泥浆配比要求高;

3、确保管道预制曲线满足曲率半径要求,管道才能成功回拖。

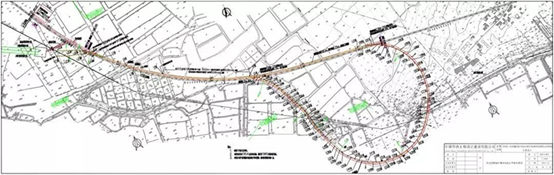

图1:南海通明海峡平面图

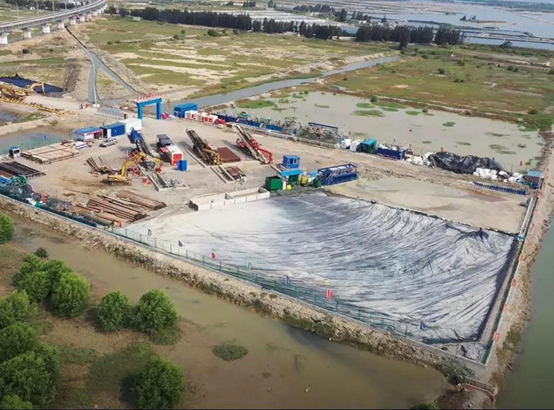

图2:施工前现场俯瞰图

二、施工设备

 GS6000-T型钻机2台、GS5000-L型钻机2台、GT5000型推管机1台、CN2500型泥浆泵6台、美国ParaTrack2地磁导向仪2台。

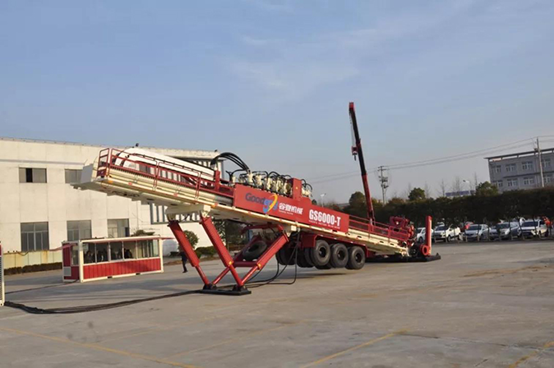

图3:“谷登机械”GS6000-T型水平定向钻机

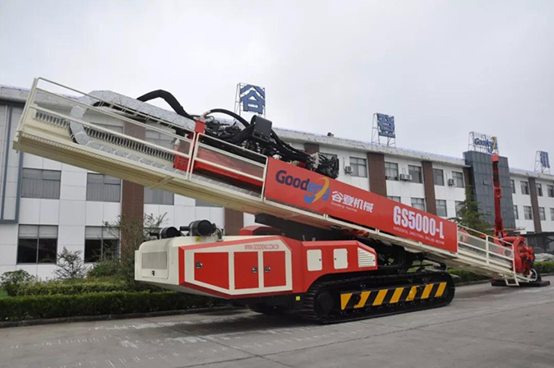

图4:“谷登机械”GS5000-L型水平定向钻机

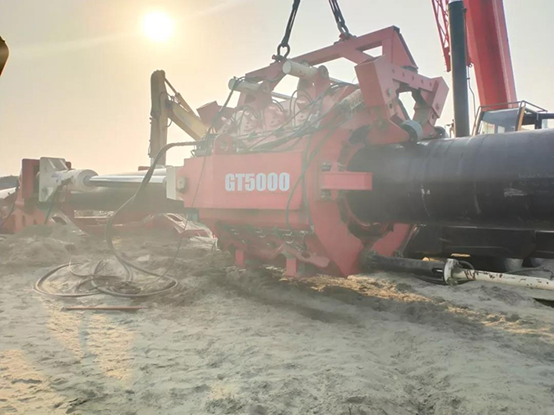

图5:“谷登机械”GT5000型推管机

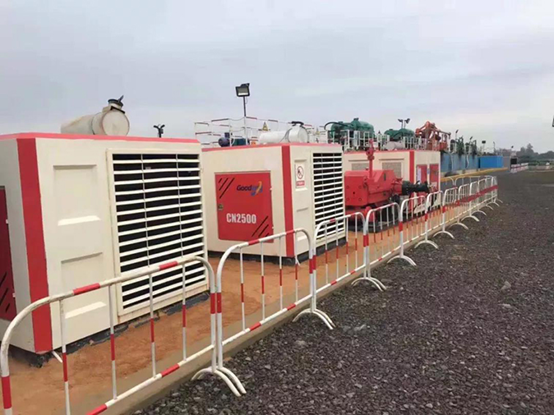

图6:“谷登机械”GN2500型泥浆泵

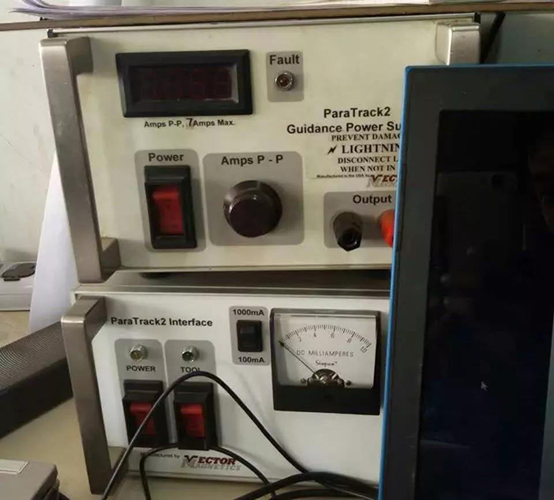

图7:美国ParaTrack2地磁导向仪

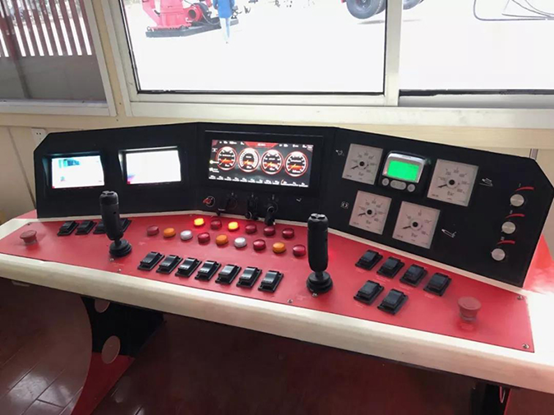

三、技术保障

风险预防:现场配备GT5000推管机1台;管道回拖时,全程综合采用滚轮架和发送管沟的方式进行管道发送,对所有转弯点进行了加强保护。

二级扩孔:使用500mm、800mm流道式扩孔器。

拉    管:使用桶式扩孔器回拖。

四、施工时间

开钻时间:2019年3月15日;

拖管完成时间:2019年5月17日。

图8:施工前现场准备秩序井然

图9:施工前现场准备秩序井然

图10:导向开始

图11:扩孔中

图12:焊接完成的钢管摆放图

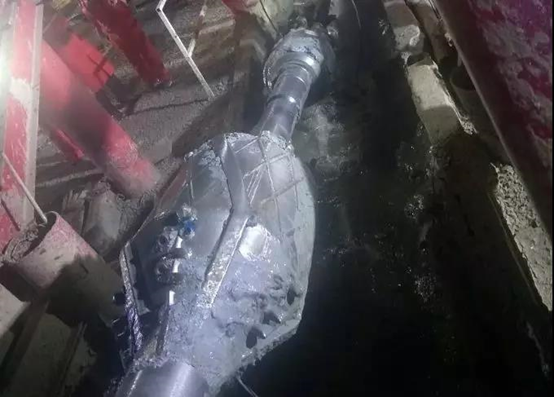

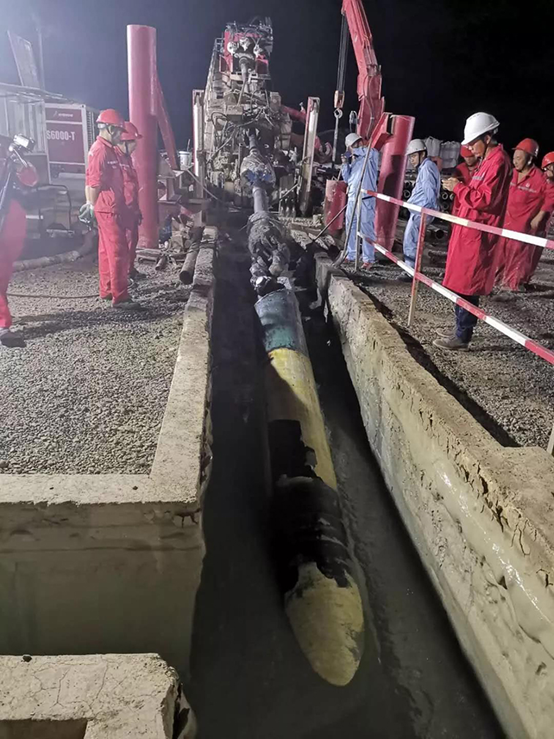

图13:拖管中

图14:拖管成功

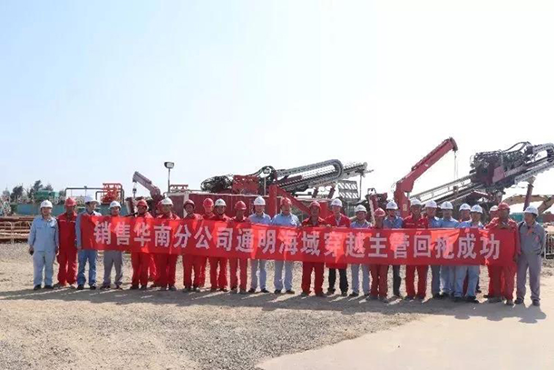

图15:拖管成功——满心喜悦

五、辅助泥浆

泥浆参数:马氏漏斗粘度80S-100S。

六、工程总结

通过中科一体化配套湛江——北海成品油管道工程项目,完成国内超长距离首次穿越工程,实现了工程效益最大化,为今后承揽类似工程积累了经验。

中科一体化配套湛江——北海成品油管道工程海底定向钻穿越工程由中国石化销售华南分公司建设,中石化胜利油建公司负责施工。该项目主管线施工周期61天,穿越总长度4071米,刷新了中国大陆海底定向钻穿越长度纪录,解决了“中科炼化配套成品油管道项目”中最关键、最难的一道障碍。
