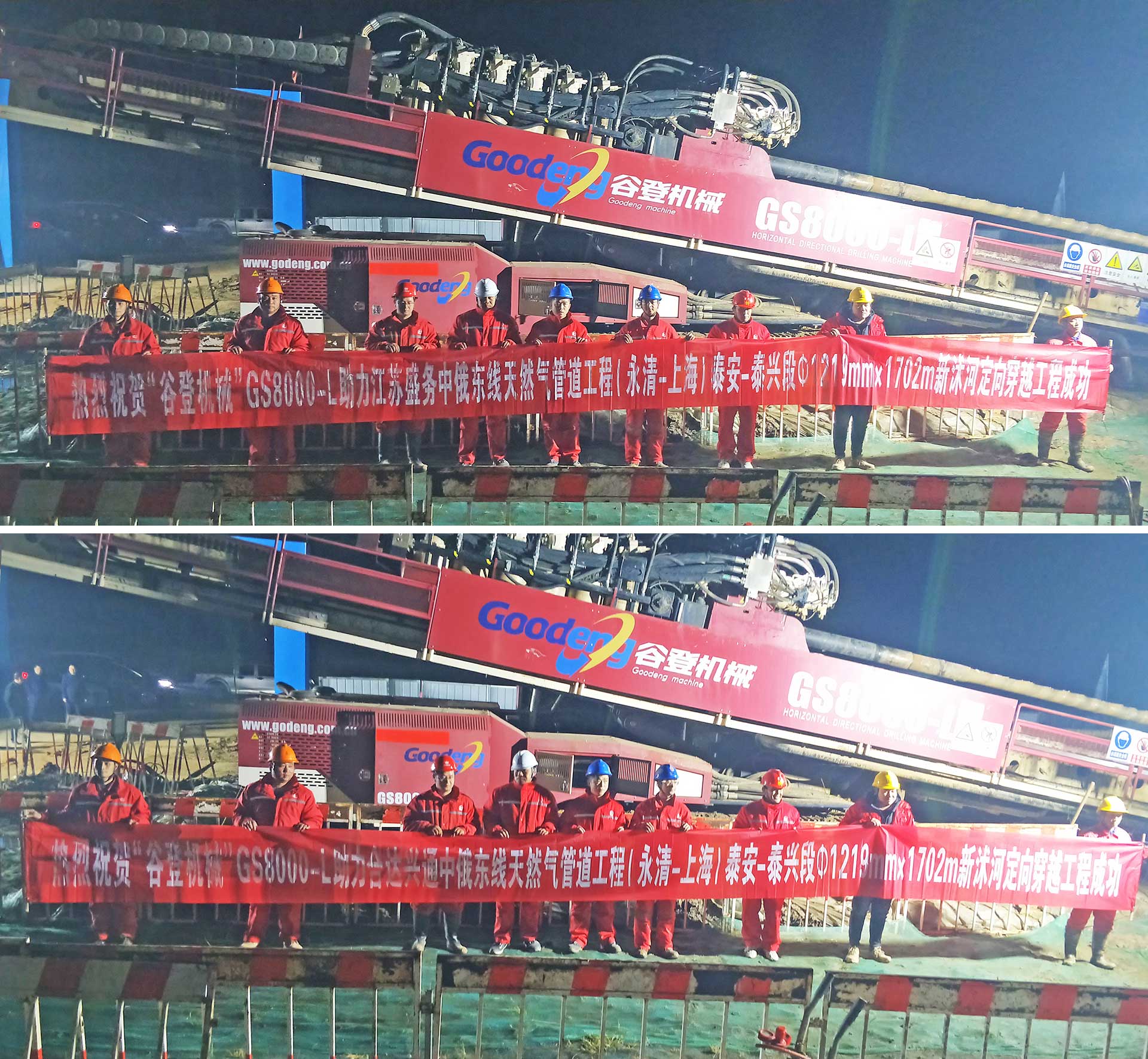

2021年11月15日凌晨2点30分,“谷登机械”GS8000-L大型钻机再创佳绩——助力中俄东线天然气管道工程(永清-上海)泰安-泰兴段河流定向钻穿越工程施工一标段Φ1219mm×1702m新沐河定向钻穿越工程回拖顺利完成,历时53.5小时,该工程是近几年国内同管径中地质最复杂、距离最长(名列前三)、施工难度最大的一条穿越工程。

工程概况

项目名称:中俄东线天然气管道工程(永清-上海)泰安-泰兴段河流定向钻穿越工程施工一标段新沫河定向钻穿越工程

施工单位:合达兴通&江苏盛务

工程概况:中俄东线天然气管道工程(永清-上海)泰安-泰兴段河流定向钻穿越工程施工一标段,共包含新沐河、新沂河两条定向钻穿越施工。

本穿越为新沐河定向钻穿越,设计范围内水平长度为2198m,其中定向钻穿越段水平长度1700m,实长1702m,一般线路段水平长度498m,实长498.4m,设计范围:线路桩CA107-线路CB001桩(XSHCYO01桩-XSHCY002桩)。穿越段钢管为D1219 x27.5 L555M直缝埋弧焊钢管,一般线路段钢管为D1219 x 22 L555M直缝埋弧焊钢管。防腐均采用3LPE加强级外防腐层,定向钻管道补口采用热收带+玻璃钢补口,一般段管道补口采用热收缩带补口。光缆套管与输气管道同曲线穿越,位于输气管道右侧(顺气流方向)水平距离10m,套管内预穿钢丝绳。套管规格为:D114 x 6.0mm Q235B焊接钢管。定向钻穿越入土角为8° ,出土角为6° ,穿越管段的曲率半径为1500D,穿越管道管中心最低标高为-15m,主要从粉土、粉质黏土、黏土、粉砂、中砂、细砂、粗砂和淤泥质土层中通过。冲刷线下管顶埋紧12.46m,河床最低点管顶埋深12.57m。

施工设备

工程难点:

穿越粉土、粉质黏土、黏土、粉砂、中砂、细砂、粗砂和淤泥质土层多地层交叉,地表水位较高。
1,导向中出现塌孔,角度难控制,地质松软冒浆。
2,导向扩孔中,这种多地层混合对于泥浆要求极为苛刻,多地质地层容易出现透水,粉沙,细沙不易携带,塌孔,黏土缩孔,淤泥地层容易改变孔迹。

3,托管,管径大,距离长,起步拉力大,地质松软地锚难固定。  加上多雨天气,工地设备进入困难,给托管造成一定难度。

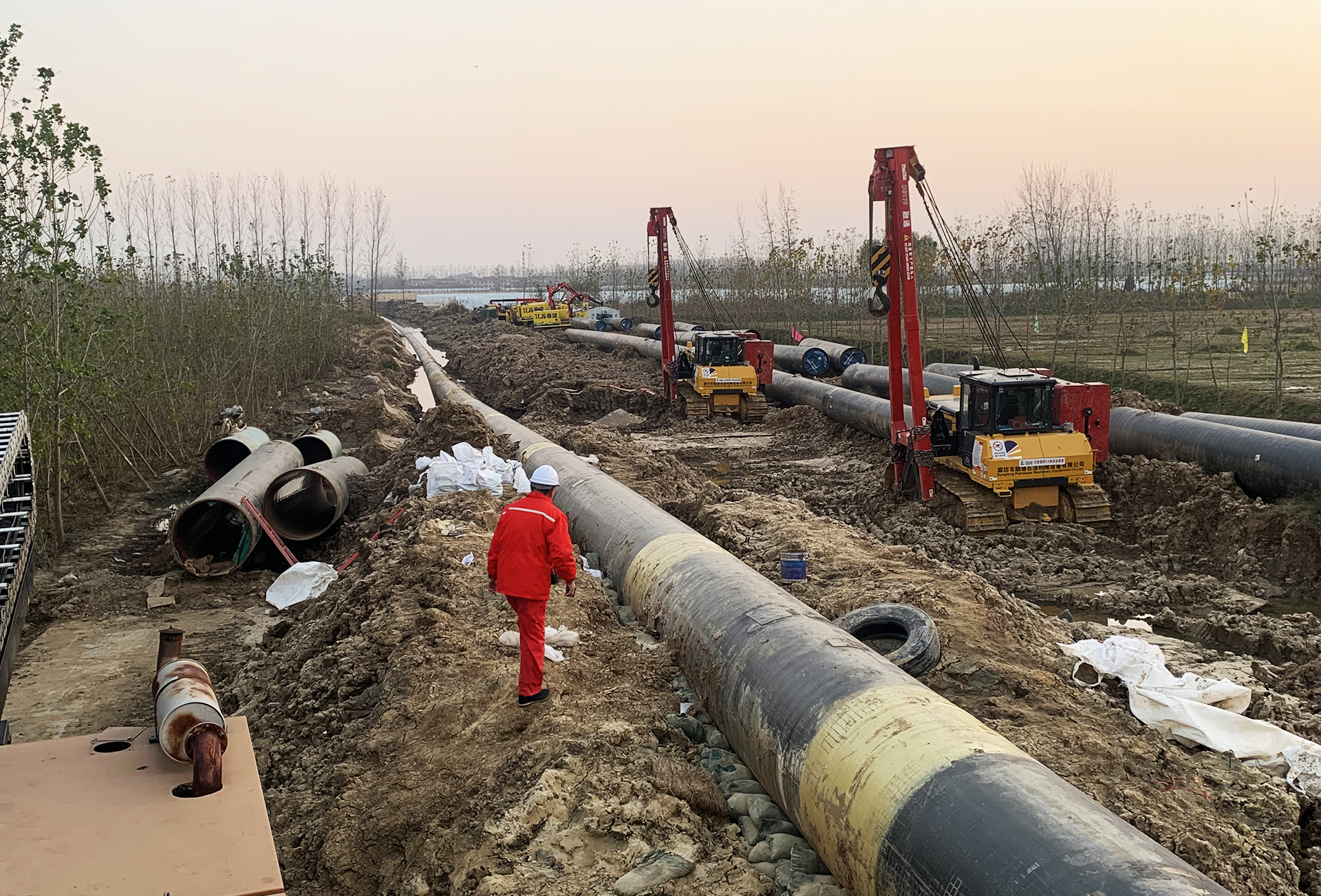

阿大使dad (2).jpg

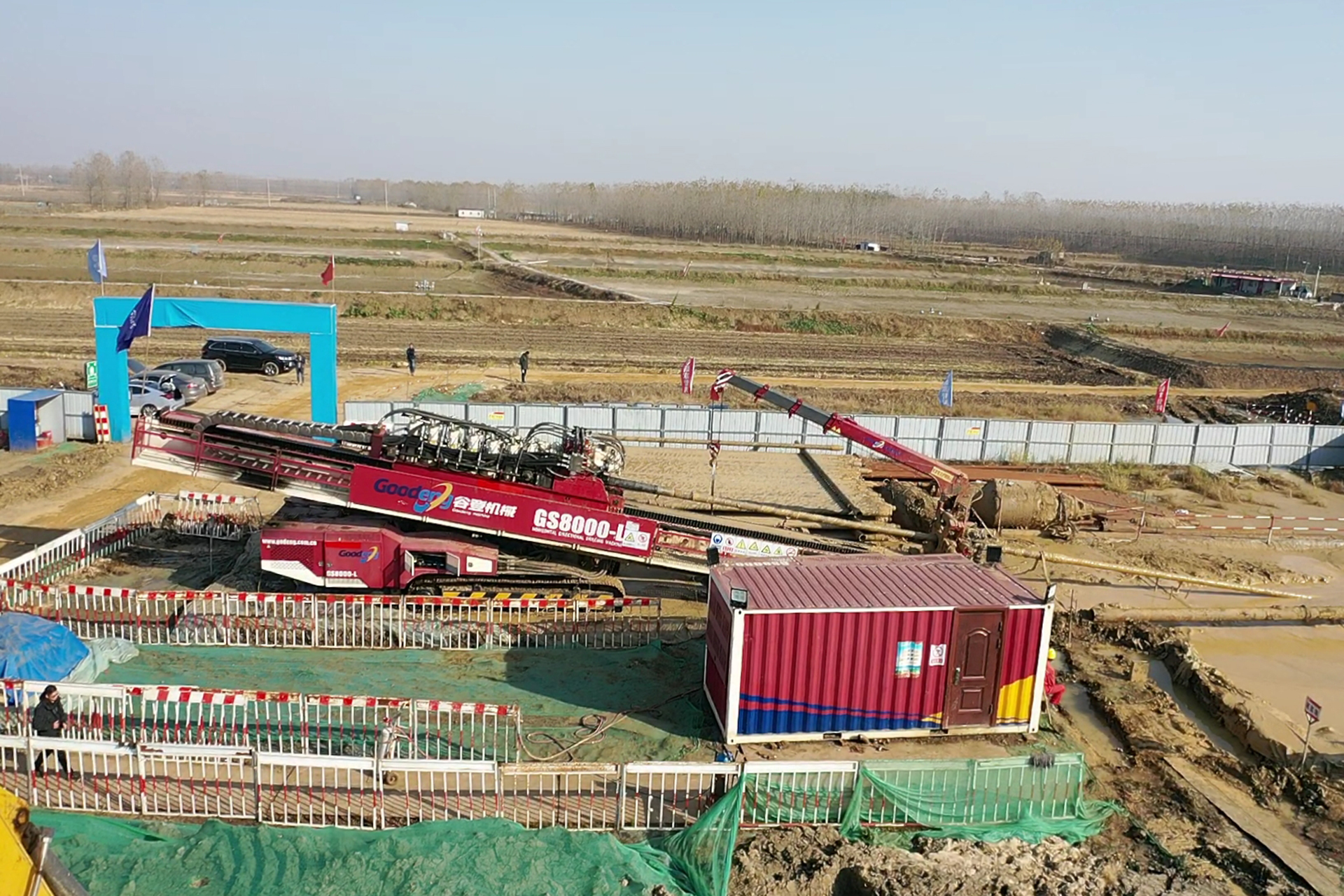

施工介绍

该定向钻穿越工程于8月19日开始,至11月8日,累计完成五级扩孔(最大扩孔尺寸1650mm)。11月15日在“谷登机械”GT5000型推管机的助力下顺利回拖完成,历时89天。

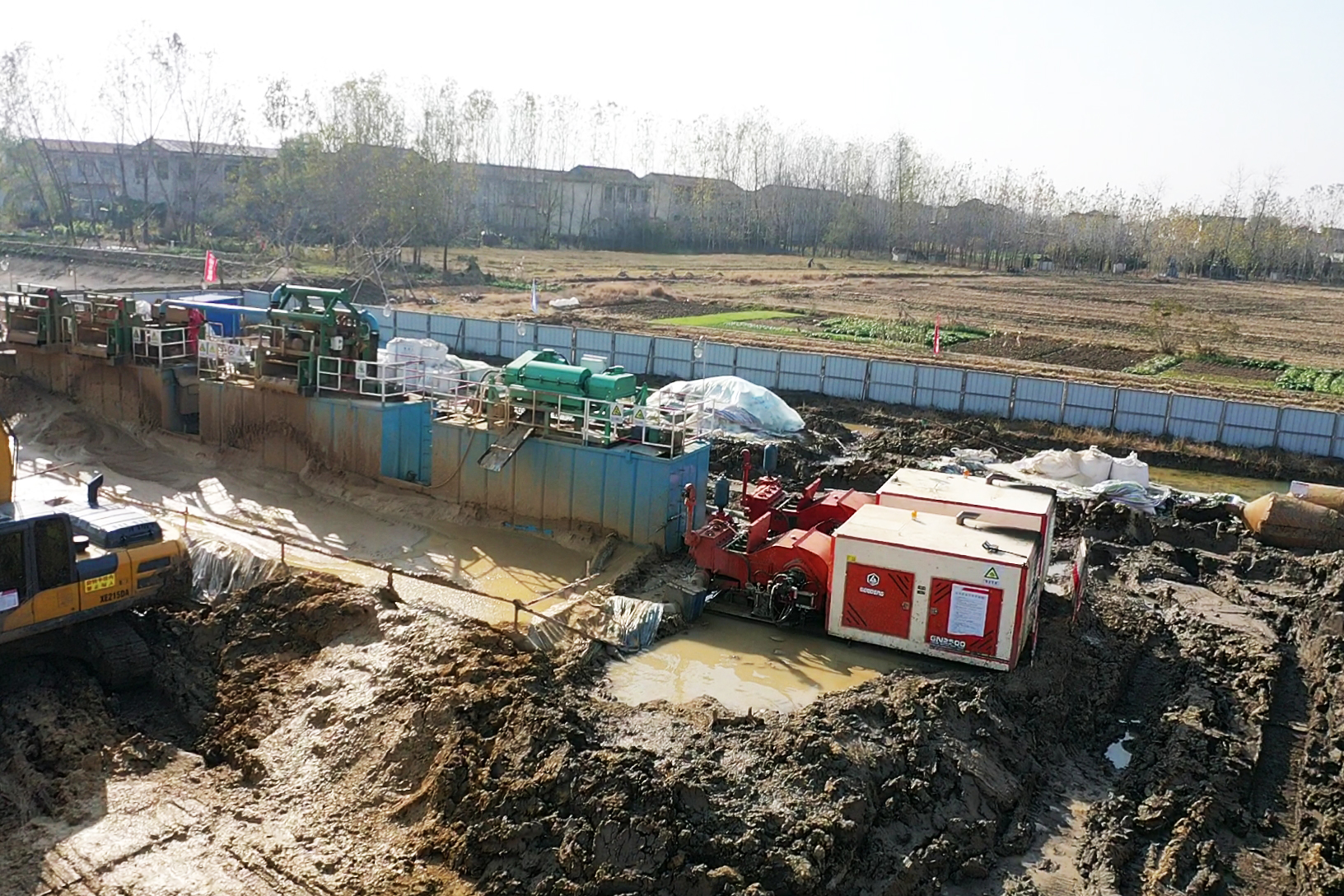

主管导向:2021年8月19日,扩孔孔径管径250,泥浆泵排量1m³/分钟,

一级扩孔:9月17日至9月19日,扩孔孔径650mm,泥浆泵流量1.3m³/min;

二级扩孔:9月20日至9月26日,扩孔孔径950mm,泥浆泵流量2.8m³/min;

三级扩孔:10月8日至10月22日,扩孔孔径1200mm,泥浆泵流量3.2m³/min;

四级扩孔:10月24日至10月30日,扩孔孔径1400mm,泥浆泵流量3.4m³/min;

五级扩孔:10月24日至10月28日,扩孔孔径1650mm,泥浆泵流量3.6m³/min;

拖管:11月12日至11月15日,扩孔孔径1650mm,泥浆泵流量3.6m³/min。

新沐河定向钻穿越位于连云港赣榆市沙河镇,穿越长度为1702m,为中俄东线天然气管道项目的重要组成部分。

穿越段地质为粉土、粉质黏土、黏土、粉砂、中砂、细砂、粗砂和淤泥质土层等多种混合地质、情况较为复杂,1-5次扩孔全部为板式扩孔器,不仅对施工技术要求极高,对钻机、推管机等配套施工设备也是极大的考验。
